TEN-T(欧州横断輸送ネットワーク)を巨大インフラの実態から解剖した調査報告書を作成しました。約41,000kmの水路網ならぬ、9つの欧州輸送回廊が北海・バルト海・地中海・黒海を結ぶ骨格。ブレンナー基底トンネル(64km・105億ユーロ・2032年)、フェーマルンベルト海底トンネル、レイル・バルティカ(870km・当初の4倍に膨張)。CEF 258億ユーロの資金、欧州コーディネーターのガバナンス、そして会計検査院が指摘するコスト82%増まで、EU一次資料で整理しました。
※この文書は AI Claude、スライド資料、音声解説 は Gemini により生成されており誤りを含む恐れがあります。
TEN-Tの解剖 欧州横断輸送ネットワークの投資・組織・インフラ・回廊の実態
目次
- 1 TEN-T成立の歴史Historical Formation
- 2 TEN-Tの全体構造The Overall Structure
- 3 欧州輸送回廊The Nine European Transport Corridors
- 4 主要インフラプロジェクトMajor Infrastructure Projects
- 5 港湾ネットワークPort Network
- 6 鉄道ネットワークと技術基準Rail Network and Technical Standards
- 7 資金調達Financing
- 8 ガバナンスと回廊作業計画Governance and Corridor Work Plans
- 9 ネットワークの利用者Users of the Network
- 10 投資の実態Investment Reality
- 11 ボトルネックと越境区間Bottlenecks and Cross-border Sections
- 12 TEN-Tネットワーク総合図The Comprehensive Network Map
- 13 参考文献References
- 14 年表
- 15 用語集
- 16 Claude へのプロンプト
TEN-T成立の歴史Historical Formation
TEN-Tは、単一市場の物理的な基盤として、40年近くをかけて段階的に構築されてきました。以下では、その成立を時系列で整理します。
1980年代とマーストリヒト条約1980s and the Maastricht Treaty
欧州の交通インフラを共同体レベルで整備する構想は、1980年代に本格化しました。欧州委員会は1990年に、欧州横断ネットワーク(Trans-European Networks)に関する最初の行動計画を採択しました[1]。1992年のマーストリヒト条約(Maastricht Treaty、欧州連合条約)は、欧州横断ネットワークの整備をEUの明示的な政策目標として条文に位置づけ、交通・エネルギー・通信の三分野でネットワークを構築する法的根拠を与えました[1]。これにより、加盟国の国内インフラを国境を越えて接続する枠組みが制度化されました。
TEN-Tガイドラインの制定TEN-T Guidelines
最初のTEN-Tガイドラインは、1996年7月23日、決定第1692/96/EC号として欧州議会・理事会により採択されました[1]。この段階では、加盟国が個別の優先プロジェクト(Priority Projects)を実施する支援が中心でした。2001年(決定1346/2001/EC)と2004年(決定884/2004/EC)にガイドラインが改正され、海港・内陸港・複合ターミナルが対象に加えられ、優先プロジェクトは30件に整理されました[1]。
2013年改正 ―― 二層構造と回廊2013 Revision
2013年12月、規則(EU)1315/2013(TEN-Tガイドライン)と規則(EU)1316/2013(接続欧州ファシリティ、CEF)により、TEN-Tは大きく再編されました[1]。この改正で、ネットワークは中核網(Core Network、2030年完成)と包括網(Comprehensive Network、2050年完成)の二層構造に定義され、従来の30の優先プロジェクトに代えて、9つの中核網回廊(Core Network Corridors)が設定されました[1]。個別プロジェクトの寄せ集めから、EU全域を一体として計画するネットワーク方式への転換でした[2]。これらのプロジェクトは、INEA(革新・ネットワーク執行機関、後にCINEA・現ECIEEAへ改組)が技術的・財政的に管理します[1]。
2024年改正 ―― 三層構造と欧州輸送回廊2024 Revision
2021年12月に欧州委員会が改正案(COM 2021/812)を提示し、2024年6月13日、規則(EU)2024/1679が欧州議会・理事会により採択されました[3]。この規則は2024年7月18日から適用され、従来の規則1315/2013を廃止しました[3]。2024年改正の主な内容は次のとおりです。第一に、ネットワークを中核網(2030年)・拡張中核網(Extended Core Network、2040年・新設)・包括網(2050年)の三層に再編しました[3]。第二に、従来の中核網回廊と貨物鉄道回廊(Rail Freight Corridor)を統合し、9つの欧州輸送回廊(European Transport Corridors)としました[3]。各回廊は、少なくとも2つの国境をまたぎ、少なくとも3つの輸送モードを含みます[3]。第三に、欧州鉄道交通管理システム(ERTMS)の全鉄道網への展開を法的義務としました[4]。第四に、ロシアのウクライナ侵攻を受け、4つの回廊をモルドバ・ウクライナへ延伸し、ロシア・ベラルーシとの越境接続を格下げしました[3]。
欧州グリーンディールとの関係European Green Deal
2024年改正は、欧州グリーンディール(European Green Deal)の一環として位置づけられます。グリーンディールは、2050年までに交通部門の温室効果ガスを90%削減する目標を掲げ、TEN-Tはその物理的基盤として、鉄道・内陸水運へのモーダルシフトを支えます[4]。資金面では、接続欧州ファシリティ(CEF)第2期(2021〜2027年)がTEN-T整備を支えており、その詳細は後述の資金調達の章で扱います。

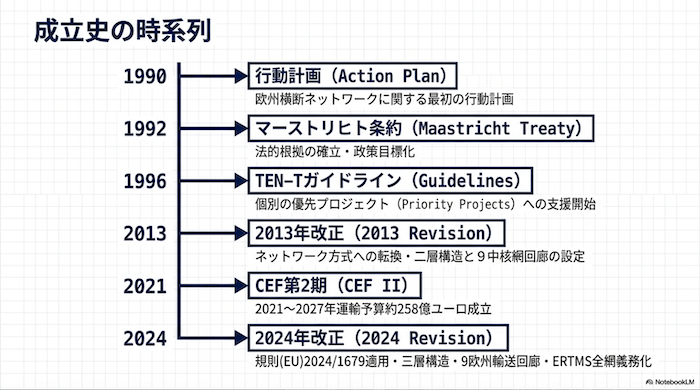

【図】TEN-T成立の時系列
1990 欧州委員会:Trans-European Networks 最初の行動計画
│
1992 マーストリヒト条約:TEN 整備をEUの政策目標に条文化
│
1996 TEN-Tガイドライン(決定1692/96/EC):優先プロジェクト方式
│
2001/2004 改正:海港・内陸港・複合ターミナルを追加、優先PP30件に整理
│
2013 規則1315/2013+CEF:二層構造(Core 2030/Comprehensive 2050)
│ 9つの中核網回廊を設定(PP30件から転換)、INEAが管理
│
2021.12 欧州委員会が改正案(COM 2021/812)提示
│
2024.06.13 規則2024/1679 採択(07.18適用、1315/2013を廃止)
│ 三層構造(Core 2030/Extended Core 2040/Comprehensive 2050)
│ 9つの欧州輸送回廊(Core回廊+RFCを統合)、ERTMS全網義務化
│ Moldova・Ukraine延伸、Russia・Belarus格下げ
▼
現在 欧州グリーンディール(2050年に交通GHG 90%減)の物理的基盤
TEN-Tは、1992年マーストリヒト条約で政策目標化され、1996年ガイドライン(優先プロジェクト方式)、2013年改正(二層構造・9中核網回廊)、2024年改正(規則2024/1679、三層構造・9欧州輸送回廊・ERTMS全網義務化)と発展しました[1][3][4]。2024年改正は2024年7月18日から適用されています[3]。
TEN-Tの全体構造The Overall Structure
TEN-Tは、三層のネットワークと、複数の輸送モード・施設類型からなります。本章では、その構造を整理します。
三層のネットワークThree Layers

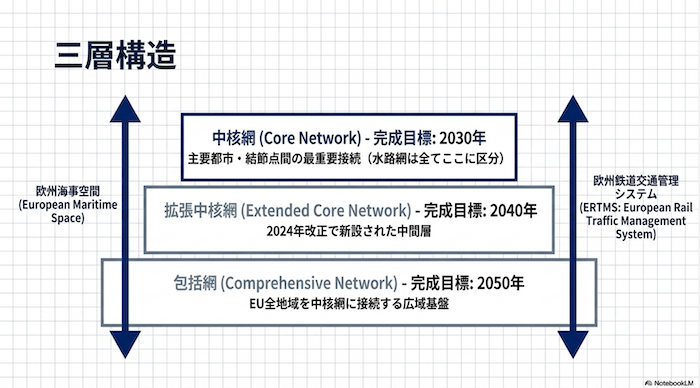

TEN-Tは、中核網・拡張中核網・包括網の三層からなります[3]。中核網(Core Network)は、主要都市・結節点間の最重要の接続で、2030年12月末までの完成が求められます[5]。拡張中核網(Extended Core Network)は、2024年改正で新設された中間層で、2040年までの完成が求められます[5]。包括網(Comprehensive Network)は、EUの全地域を中核網に接続する最も広い層で、2050年までの完成が求められます[5]。中核網・拡張中核網は包括網の一部であり、その戦略的に最も重要な結節点・接続を含みます[5]。なお、TEN-Tの水路網は全体が中核網に区分されます[5]。制度の詳細な定義は既刊の別報告書で扱ったため、本報告書では省略します。
構成モードと施設類型Modes and Facility Types
TEN-Tの包括網は、鉄道インフラ、内陸水路インフラ、道路インフラ、海事インフラ、航空インフラ、欧州海事空間(European Maritime Space)、複合輸送インフラ、都市結節点(Urban Nodes)を含みます[6]。2024年規則の附属書には、道路・鉄道・水路の地図と、TEN-Tに属する都市結節点・海港・内陸港・空港・複合ターミナル(Multimodal Freight Terminal)の一覧が収められています[6]。
都市結節点は、輸送モードが相互接続し、都市内物流(ラストマイル)と長距離輸送が接続する地点です。2024年規則は、一定規模以上の都市を都市結節点として指定し、複合旅客ハブ・複合貨物ターミナル・持続可能都市モビリティ計画(SUMP)の整備を求めています。エネルギーインフラ・デジタルインフラは、TEN-Tと並行する欧州横断ネットワーク(TEN-E=エネルギー、デジタルネットワーク)との相乗効果が図られますが、これらはTEN-Tの直接の対象ではなく、連携対象です[3]。
水平的優先事項Horizontal Priorities
9つの欧州輸送回廊に加えて、2つの水平的優先事項(Horizontal Priorities)があります。すなわち、欧州海事空間(European Maritime Space、旧・海の高速道路Motorways of the Sea)と、欧州鉄道交通管理システム(ERTMS)です[5]。これらは特定の回廊に限らず、ネットワーク全体にまたがる横断的な整備事項で、それぞれに欧州コーディネーターが任命されます[5]。
【図】TEN-Tの全体構造(三層+モード+水平的優先事項)
┌──────────────────────────────────────────────┐
│ 包括網 Comprehensive Network(2050年完成) │
│ EUの全地域を中核網へ接続 │
│ ┌────────────────────────────────────────┐ │
│ │ 拡張中核網 Extended Core(2040年・2024新設) │ │
│ │ ┌──────────────────────────────────┐ │ │
│ │ │ 中核網 Core Network(2030年完成) │ │ │
│ │ │ 最重要の結節点・接続、9回廊が組織 │ │ │
│ │ │ ※水路網は全体がCoreに区分 │ │ │
│ │ └──────────────────────────────────┘ │ │
│ └────────────────────────────────────────┘ │
└──────────────────────────────────────────────┘
[構成モード・施設]
鉄道 / 道路 / 内陸水路 / 海事(港湾・European Maritime Space) /
航空 / 複合貨物ターミナル / 都市結節点(Urban Nodes)
[9つの欧州輸送回廊]+[2つの水平的優先事項]
・回廊: 最低2国境・最低3モードをまたぐ長距離軸
・水平的優先: European Maritime Space / ERTMS
→ 各回廊・各優先事項に欧州コーディネーターを任命
TEN-Tは、中核網(2030)・拡張中核網(2040)・包括網(2050)の三層からなり、鉄道・道路・内陸水路・海事・航空・複合ターミナル・都市結節点を含みます[3][5][6]。9つの欧州輸送回廊と、2つの水平的優先事項(European Maritime Space・ERTMS)が、完成を支えます[5]。水路網は全体が中核網に区分されます[5]。
欧州輸送回廊The Nine European Transport Corridors
2024年規則により、TEN-Tは9つの欧州輸送回廊で組織されます。これらは、従来の中核網回廊と貨物鉄道回廊を統合したもので、各回廊は最低2つの国境と最低3つの輸送モードをまたぎます[3]。以下では、各回廊を整理します。なお、一部の回廊は名称・区間が2024年改正で変更され、移行期にあります。
9回廊の一覧The Corridors
2024年規則2024/1679に基づく9つの欧州輸送回廊は、(1)大西洋(Atlantic)、(2)バルト海・アドリア海(Baltic Sea-Adriatic Sea)、(3)地中海(Mediterranean)、(4)北海・バルト海(North Sea-Baltic)、(5)バルト海・黒海・エーゲ海(Baltic Sea-Black Sea-Aegean Sea、新設・移行中)、(6)西バルカン・東地中海(Western Balkans-Eastern Mediterranean、新設)、(7)北海・ライン・地中海(North Sea-Rhine-Mediterranean、旧ライン・アルプス回廊と旧北海・地中海回廊を統合)、(8)ライン・ドナウ(Rhine-Danube)、(9)スカンジナビア・地中海(Scandinavian-Mediterranean)です[7][8]。
| 回廊 | 主な経由国 | 主な港湾・都市 | 主要プロジェクト |
|---|---|---|---|
| Atlantic 大西洋 | ポルトガル・スペイン・フランス・ドイツ | Sines・Lisbon・Bilbao・Le Havre・Paris・Mannheim | Basque Y(スペイン)、大西洋岸高速鉄道 |
| Baltic Sea-Adriatic バルト海・アドリア海 | ポーランド・チェコ・スロバキア・オーストリア・イタリア・スロベニア | Gdansk・Warsaw・Vienna・Trieste・Ravenna(全長約4,825km) | Semmering基底トンネル、Koralm鉄道(墺) |
| Mediterranean 地中海 | スペイン・フランス・イタリア・スロベニア・クロアチア・ハンガリー | Algeciras・Valencia・Barcelona・Marseille・Milan・Rijeka(全長約7,000km) | Lyon-Turin、Venice-Ljubljana |
| North Sea-Baltic 北海・バルト海 | フィンランド・エストニア・ラトビア・リトアニア・ポーランド・ドイツ・オランダ・ベルギー | Helsinki・Tallinn・Riga・Warsaw・Rotterdam・Antwerp | Rail Baltica(標準軌870km) |
| Baltic-Black-Aegean バルト海・黒海・エーゲ海 | (新設・移行中。旧Orient/East-Medを含む) | Elbe水系・南東欧・黒海方面 | 不明(移行中) |
| Western Balkans-Eastern Med 西バルカン・東地中海 | 西バルカン6か国・ギリシャ方面 | 西バルカン諸国の主要都市 | 西バルカン鉄道整備 |
| North Sea-Rhine-Med 北海・ライン・地中海 | アイルランド・オランダ・ベルギー・ルクセンブルク・ドイツ・スイス・フランス・イタリア | Rotterdam・Antwerp・Duisburg・Basel・Genoa・Marseille | スイス基底トンネル群(Gotthard・Ceneri完成)、Seine-Scheldt |
| Rhine-Danube ライン・ドナウ | ドイツ・オーストリア・スロバキア・ハンガリー・ルーマニア(分岐でチェコ) | Strasbourg・Frankfurt・Vienna・Budapest・Constanta | ドナウ川航行改善、鉄道電化 |
| Scandinavian-Med スカンジナビア・地中海 | フィンランド・スウェーデン・デンマーク・ドイツ・オーストリア・イタリア・マルタ | Stockholm・Copenhagen・Hamburg・Munich・Verona・Palermo | Fehmarn Belt固定リンク、Brenner基底トンネル |
回廊のモード構成Multimodality of the Corridors
各回廊は、鉄道(貨物・旅客)・道路・内陸水運・港湾・空港・複合ターミナルを含みます。たとえば、北海・ライン・地中海回廊は、ライン川という内陸水路を軸に、ロッテルダム・アントワープの海港、デュイスブルクの内陸港、スイスの基底トンネル群、ジェノヴァの地中海港を結びます[8]。この回廊は、欧州で最も貨物量の多い回廊の一つとされます[8]。地中海回廊は、全長約7,000kmで、イベリア半島からハンガリー・ウクライナ国境まで、地中海沿岸を東西に結びます[9]。バルト海・アドリア海回廊は、全長約4,825kmで、ポーランドのバルト海港からアドリア海まで、6か国を縦断します[9]。

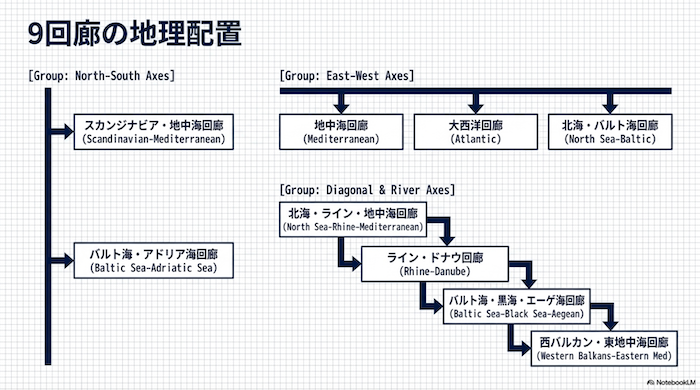

【図】9つの欧州輸送回廊の地理的配置(模式図)
[北欧:Helsinki・Stockholm・Oslo]
│
┌─── Scandinavian-Mediterranean ───┐
│ (Fehmarn Belt / Brenner) │
North Sea-Baltic │
(Rail Baltica) │
Helsinki─Tallinn─Riga─Warsaw─┐ │
│ │
[北海] │ │
Rotterdam─Antwerp Baltic-Adriatic
│ │ (Semmering/Koralm)
│ └─ North Sea-Rhine-Med ─┐ Gdansk─Vienna─Trieste
│ (Rhine / Gotthard) │ │
Atlantic │ Baltic-Black-Aegean(移行中)
Lisbon─Bilbao─ Duisburg │
Le Havre─Paris─Mannheim │ Rhine-Danube
│ Basel Strasbourg─Vienna─
[イベリア] │ Budapest─Constanta
Algeciras─Valencia─ Genoa
Barcelona─Marseille─────── Mediterranean ───────┐
(Lyon-Turin) Milan─Ljubljana─ │
Zagreb─Budapest Western Balkans-
Eastern Med
(西バルカン6か国)
[地中海/アドリア海/黒海/エーゲ海]
【推論】9回廊のうち、北海・ライン・地中海回廊と地中海回廊が最も貨物量が多いと考えられます。前者はライン川流域という欧州最大の産業集積とロッテルダム・アントワープという二大海港を含み、後者は地中海沿岸の広範な工業地帯を東西に結ぶためです[8][9]。ただし、各回廊の年間貨物量の統一的な集計値について、本調査で確認した一次資料の範囲では単一の確定値を特定できず、この点は幅のある値・不明として扱います。バルト海・黒海・エーゲ海回廊は2024年改正で新設され移行期にあり、その構成の詳細は本調査で確認した範囲では確定していません。
主要インフラプロジェクトMajor Infrastructure Projects
TEN-Tの実体は、個別の巨大インフラプロジェクトの集合です。本章では、確認できる主要プロジェクトを、投資額・工期・延長・完成予定とともに整理します。多くは山岳・海峡のボトルネックを解消する基底トンネル(base tunnel、山の麓を水平に貫くトンネル)や固定リンクです。
ブレンナー基底トンネルBrenner Base Tunnel
ブレンナー基底トンネル(Brenner Base Tunnel、BBT)は、オーストリアのインスブルック付近とイタリアのフォルテッツァを結ぶ鉄道トンネルで、スカンジナビア・地中海回廊に属します[10]。本坑は約55kmで、既存のインスブルック迂回トンネルと合わせると全長約64kmとなり、完成すれば世界最長の鉄道トンネルとなります[10][11]。2本の単線トンネル(内径8.1m、間隔70m)と、その約12m下を走る探査坑からなり、トンネル総延長は約230kmに及びます[11]。総事業費は約105億3,500万ユーロで、イタリアとオーストリアが折半し、EUが半額を負担します[11][12]。2032年の完成が予定されています[11]。完成後、貨物列車は120km/h、旅客列車は250km/hで走行でき、フォルテッツァ〜インスブルック間の所要時間は約2時間から約50分に短縮されるとされます[12]。施工にはWebuild・Implenia・Strabag等が関与します[11]。
フェーマルンベルト固定リンクFehmarn Belt Fixed Link
フェーマルンベルト固定リンク(Fehmarn Belt Fixed Link)は、デンマークのロラン島とドイツのフェーマルン島を結ぶ、全長約18kmの海底沈埋トンネルで、スカンジナビア・地中海回廊に属します[13]。完成すれば世界最長の道路・鉄道併用海底トンネルとなり、2本の鉄道線と4車線の道路を収容します[14]。海底に掘った溝に、79(または88)の予め製作した沈埋函(各長さ217m・幅42m・重量約73,500トン)を沈設して建設します[13][14]。2020年に着工し、完成予定は当初の2029年から2032年へ後ろ倒しされました[13]。事業主体はデンマークの国有会社Femern A/Sです[13]。2015年、EUは接続欧州ファシリティ(CEF)から5億8,900万ユーロをデンマークに交付しました[13]。完成後、コペンハーゲン〜ハンブルク間の所要時間が短縮されるとされます[14]。
レイル・バルティカRail Baltica
レイル・バルティカ(Rail Baltica)は、バルト三国(エストニア・ラトビア・リトアニア)とポーランドを標準軌(1,435mm)で結ぶ新設鉄道で、北海・バルト海回廊に属します[15]。全長約870kmのグリーンフィールド(新規建設)鉄道回廊です[15]。バルト三国の既存鉄道は旧ソ連規格の広軌(1,520mm)であり、標準軌の新線建設により、西欧の鉄道網と直結させることが目的です[3]。第1期の事業費は、欧州会計検査院(ECA)の2026年報告で約230億6,000万ユーロとされ、過去6年で160%増加し、当初の全体見積りの約4倍に達したとされます[16]。完成予定は当初の2030年全線完成から後退し、2030年までに第1期のみ完成する見込みとされます[16]。
リヨン・トリノ線Lyon-Turin
リヨン・トリノ線(Lyon-Turin)は、フランスのリヨンとイタリアのトリノを結ぶ新線・基底トンネルで、地中海回廊に属します[9]。中核となるモン・ダンビン基底トンネル(Mont d’Ambin Base Tunnel、約57.5km)は、完成すれば世界最長級の鉄道トンネルとなります[10]。事業費は約150億ユーロで、2020年以降23%増加したとされます[16]。完成予定は当初の2015年から、2030年、さらに2033年へと後ろ倒しされてきました[16]。
スイス基底トンネル群とその他Swiss Base Tunnels and Others
スイスの基底トンネル群は、北海・ライン・地中海回廊のアルプス越え区間を構成します。ゴッタルド基底トンネル(Gotthard Base Tunnel、約57km、2016年開通)は世界最長の鉄道トンネルで、チェネリ基底トンネル(Ceneri Base Tunnel、2020年開通)と合わせて、ロッテルダム〜ジェノヴァの平坦な貨物ルートを実現しました[17]。これらはスイスが自国資金で建設した完成プロジェクトです。オーストリアでは、ゼンメリング基底トンネル(Semmering Base Tunnel、約27.3km)とコラルム鉄道(Koralm Railway)が、バルト海・アドリア海回廊で建設中です[10]。ベルギー・フランスでは、セーヌ・スヘルデ(Seine-Scheldt)連結事業(セーヌ・ノール・ヨーロッパ運河を含む)が、北海・ライン・地中海回廊の内陸水運区間で進行中です。スペインでは、バスクY(Basque Y)高速鉄道が大西洋回廊で建設中です[16]。
| プロジェクト | 回廊 | 延長 | 事業費 | 完成予定 | 状況 |
|---|---|---|---|---|---|
| Brenner Base Tunnel | Scandinavian-Med | 本坑55km(総64km) | 約105.35億ユーロ(伊墺折半・EU半額) | 2032 | 建設中(探査坑貫通) |
| Fehmarn Belt Fixed Link | Scandinavian-Med | 約18km | (CEF 5.89億ユーロ交付) | 2032(旧2029) | 建設中(沈埋函設置開始) |
| Rail Baltica | North Sea-Baltic | 約870km(標準軌) | 第1期 約230.6億ユーロ | 2030に第1期 | 建設中(大幅増額・遅延) |
| Lyon-Turin | Mediterranean | 基底トンネル約57.5km | 約150億ユーロ | 2033(旧2015) | 建設中 |
| Gotthard Base Tunnel | North Sea-Rhine-Med | 約57km | 不明(スイス資金) | 2016完成 | 完成・供用中 |
| Ceneri Base Tunnel | North Sea-Rhine-Med | 約15km | 不明(スイス資金) | 2020完成 | 完成・供用中 |
| Semmering Base Tunnel | Baltic-Adriatic | 約27.3km | 不明 | 建設中 | 建設中 |
| Seine-Scheldt(運河) | North Sea-Rhine-Med | Seine-Nord Europe運河等 | 不明 | 2030目標 | 建設中 |
主要プロジェクトの多くは山岳・海峡のボトルネックを解消する基底トンネル・固定リンクです。ブレンナー基底トンネル(64km・105.35億ユーロ・2032年)、フェーマルンベルト(18km・2032年)、レイル・バルティカ(870km・第1期230.6億ユーロ)、リヨン・トリノ(150億ユーロ・2033年)が建設中で、ゴッタルド(2016)・チェネリ(2020)のスイス基底トンネルは完成済みです[11][13][16][17]。欧州会計検査院は、主要8プロジェクトの実質コストが個別見積り比で82%増加したと報告しています[16]。
港湾ネットワークPort Network
TEN-Tは、欧州の主要海港を中核網の結節点(node)として位置づけ、その背後地接続(鉄道・内陸水運)を回廊で整備します。以下では、主要港湾を整理します。取扱量は年次・出典により幅があります。
北欧の海港Northern Ports
ロッテルダム港は欧州最大の海港で、2024年のコンテナ取扱量は約1,382万TEU、2025年は約1,420万TEUです[18]。北海・ライン・地中海回廊の起点で、ライン川で背後地に直結します。アントワープ・ブルージュ港は欧州第2のコンテナ港で、2024年は約1,353万TEUです[18]。ハンブルク港はドイツ最大の海港で、2023年は約830万TEUで、鉄道背後地輸送の分担が約50%と高いのが特徴です[19]。アムステルダム港は石油・バルク貨物が多く、内陸水運の分担が高い港です。これらは前作「欧州内陸水運の実態」で詳述したため、本報告書ではTEN-Tでの位置づけに絞ります。
地中海・大西洋・バルト海の海港Mediterranean, Atlantic, Baltic Ports
ル・アーヴル港(Le Havre)はフランス最大のコンテナ港で、大西洋回廊・北海ライン地中海回廊に属し、セーヌ川で背後地に接続します。マルセイユ港(Marseille、Fos-sur-Mer)は地中海回廊・北海ライン地中海回廊の南端の海港です。ジェノヴァ港(Genoa)は北海・ライン・地中海回廊の地中海側の起点で、スイス基底トンネル群を経てロッテルダムと結ばれます。トリエステ港(Trieste)はバルト海・アドリア海回廊・地中海回廊のアドリア海港で、中欧向けの鉄道接続が発達しています。バレンシア港(Valencia)は地中海回廊のスペインの主要港です。コンスタンツァ港(Constanta)はライン・ドナウ回廊の黒海側の起点で、ドナウ川と接続します。グダニスク港(Gdansk)はバルト海・アドリア海回廊・北海バルト海回廊のポーランドのバルト海港です。これら各港の年間TEU・貨物量・背後地接続の詳細な統一値について、本調査で確認した一次資料の範囲では網羅的に特定できず、この点は一部不明とします。
| 港湾 | 所属回廊 | コンテナ取扱量 | 背後地接続の特徴 |
|---|---|---|---|
| Rotterdam | North Sea-Rhine-Med | 約1,382万TEU(2024) | Rhine川で直結、バージ分担高い |
| Antwerp-Bruges | North Sea-Rhine-Med | 約1,353万TEU(2024) | Scheldt川・Albert運河、バージ35% |
| Hamburg | Scandinavian-Med ほか | 約830万TEU(2023) | 鉄道分担約50% |
| Amsterdam | North Sea-Rhine-Med | 不明(石油・バルク中心) | Amsterdam-Rhine運河 |
| Le Havre | Atlantic ほか | 不明 | Seine川で背後地接続 |
| Marseille | Mediterranean ほか | 不明 | Rhône川、地中海南端 |
| Genoa | North Sea-Rhine-Med | 不明 | スイス基底トンネル経由でRhineへ |
| Trieste | Baltic-Adriatic | 不明 | 中欧向け鉄道接続 |
| Valencia | Mediterranean | 不明 | スペイン地中海岸 |
| Constanta | Rhine-Danube | 不明 | Danube川と接続、黒海側起点 |
| Gdansk | Baltic-Adriatic ほか | 不明 | ポーランドのバルト海港 |
TEN-Tは、ロッテルダム(約1,382万TEU)・アントワープ(約1,353万TEU)・ハンブルク(約830万TEU)等の主要海港を中核網の結節点とし、その背後地を回廊の鉄道・内陸水運で接続します[18][19]。地中海側のジェノヴァ・トリエステ、大西洋側のル・アーヴル、黒海側のコンスタンツァ等が各回廊の海港起点です。多くの港の個別TEUは本調査で確認した範囲では一部不明です。
鉄道ネットワークと技術基準Rail Network and Technical Standards
2024年規則は、鉄道を持続可能な輸送への転換の中心と位置づけ、技術基準の統一を求めています。以下では、鉄道の技術要件とボトルネックを整理します。
ERTMSとその関連システムERTMS and Related Systems
欧州鉄道交通管理システム(列車制御・信号を欧州統一する仕組み、ERTMS=European Rail Traffic Management System)は、各国で異なる信号システムを置き換え、国境をまたぐ列車運行を可能にする基盤です[4]。ERTMSは、車上と地上で列車の位置・速度を制御する欧州列車制御システム(ETCS=European Train Control System)と、鉄道用の無線通信システム(GSM-R=GSM-Railway)からなります。GSM-Rは、次世代の鉄道移動通信システム(FRMCS=Future Railway Mobile Communication System)への移行が計画されています。2024年規則は、ERTMSの全TEN-T鉄道網への展開を法的義務とし、各国信号システムの廃止を求めています[4]。改訂されたERTMS展開計画は2026年に公表される予定とされます[4]。ERTMSは、9回廊とは別の水平的優先事項として、専任の欧州コーディネーターが監督します[5]。
技術基準 ―― 電化・軌間・速度・軸重Technical Requirements
2024年規則は、中核網の鉄道について、統一的な技術基準を課しています。前作「欧州シンクロモーダル輸送の実態」で整理したとおり、これには、2030年までの完全電化、貨物列車の最低線区速度100km/h、公称軌間1,435mm(標準軌)、および編成長740mの貨物列車の運行能力が含まれます[4]。旅客鉄道については、中核網・拡張中核網で線区により160km/h以上または200km/h以上の速度基準が設定されます[20]。軸重(axle load、1車軸あたりの重量)は22.5トン、積載限界(loading gauge、車両断面の限界)はP400(セミトレーラーの積載に対応)が目標とされます。これらの基準は、車両の相互運用性(interoperability)を確保し、国境での機関車付替え・積替えを不要にすることを狙います[3]。
ボトルネックRail Bottlenecks
鉄道網のボトルネックには、物理的なものと技術的なものがあります。物理的ボトルネックは、山岳のアルプス越え(基底トンネルで解消中)、バルト三国の広軌(Rail Balticaで標準軌化)、および都市部の容量制約です。技術的ボトルネックは、各国で異なる信号システム(ERTMSで統一中)、電化方式の相違(直流・交流の複数方式)、および軌間の相違です[4]。バルト三国は旧ソ連規格の広軌(1,520mm)を用いており、これが西欧の標準軌(1,435mm)との接続を妨げてきました[3]。イベリア半島(スペイン・ポルトガル)は独自の広軌(1,668mm)を用い、標準軌への改軌が進行中です。
【推論】欧州鉄道の相互運用性の障害は、歴史的に各国が独自の技術規格(信号・電化・軌間)を発展させてきたことに起因すると考えられます。TEN-Tの技術基準統一とERTMS義務化は、この歴史的な分断を、共通規格へ収斂させる取り組みと位置づけられます。ただし、既存インフラの改修には長期を要し、各国の予算・優先順位に依存するため、完全な統一の達成時期は本調査で確認した範囲では確定していません。
資金調達Financing
TEN-Tの整備は、EU資金・各国予算・公的金融機関・民間投資の組み合わせで賄われます。以下では、主要な資金源を整理します。
接続欧州ファシリティ(CEF)Connecting Europe Facility
接続欧州ファシリティ(CEF)は、TEN-T整備の主要なEU資金です。2021〜2027年のCEF運輸予算は約258億ユーロ(255.8億ユーロとする資料もある)で、うち約113億ユーロが結束国(cohesion countries、一人当たりGNIが低い加盟国)向けに留保されています[4]。CEFは補助金(grant)であり、多くの運輸プロジェクトでEU共同融資は適格費用の30%を上限とし、調査(studies)や優先行動(priority actions)では50%まで引き上げられます[4]。資金は自動的に配分されるのではなく、欧州気候・インフラ・環境執行機関(ECIEEA、旧CINEA)が委員会に代わって発出する公募(call)に、プロジェクトが応募する方式です[4]。越境プロジェクトは、手続きが特に複雑とされます[4]。
欧州投資銀行・結束基金・その他EIB, Cohesion Fund, and Others
欧州投資銀行(EIB=European Investment Bank)は、EUの政策金融機関で、TEN-Tプロジェクトに融資(loan)を提供します。CEFが補助金であるのに対し、EIBは返済を要する融資であり、両者は組み合わせて用いられます。結束基金(Cohesion Fund)と欧州地域開発基金(ERDF=European Regional Development Fund)は、EUの地域政策の資金で、結束国・後発地域の交通インフラを支援します。官民連携(PPP=Public-Private Partnership、公的部門と民間が共同で事業を行う方式)は、一部のプロジェクトで用いられます。各国予算は、インフラの整備・維持の主要な負担者であり、多くのプロジェクトでEU資金を上回る割合を負担します。民間投資は、港湾ターミナル・複合ターミナル等の運営施設で用いられます。
資金フローの構造Funding Flow

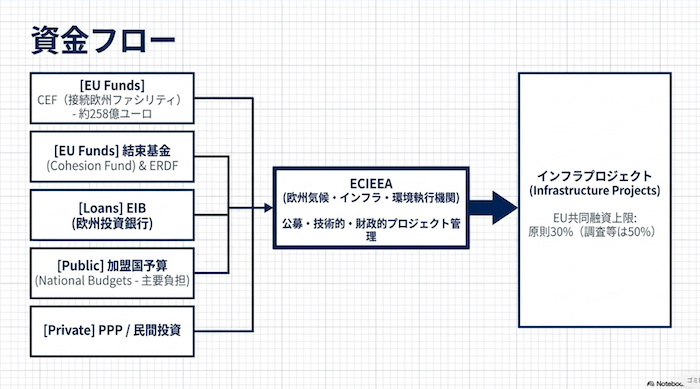

【図】TEN-Tの資金フロー(補助金・融資・国家予算・民間)
[EU予算(多年度財政枠組み MFF 2021-2027)]
│
▼
┌──────────────────────────────────────┐
│ CEF(接続欧州ファシリティ)運輸予算 約258億ユーロ │
│ ・補助金(grant)/共同融資 上限30%(調査等50%) │
│ ・結束国向け 約113億ユーロを留保 │
│ ・ECIEEA が公募(call)を発出、プロジェクトが応募 │
└──────────────────────────────────────┘
│ 補助金
├──────────────┬──────────────┐
▼ ▼ ▼
[EIB 融資] [結束基金/ERDF] [各国予算]
返済を要する 地域政策資金 整備・維持の主負担
長期融資 結束国・後発地域 (EU資金を上回る割合)
│ │ │
└───────────────┴───────────────┘
│
▼
[プロジェクト実施主体:各国インフラ管理者・事業会社]
例:BBT SE(Brenner)、Femern A/S(Fehmarn)、
RB Rail AS(Rail Baltica)、TELT(Lyon-Turin)
│
│ 一部で PPP(官民連携)・民間投資
▼
[運営施設:港湾ターミナル・複合ターミナル 等]
TEN-T整備の主要EU資金はCEF(2021〜2027運輸予算約258億ユーロ、うち結束国向け約113億ユーロ、共同融資上限30%・調査等50%、ECIEEAが公募方式で配分)です[4]。これにEIB融資・結束基金・ERDF・各国予算・PPP・民間投資が組み合わされます。各国予算がインフラ整備・維持の主要な負担者で、多くのプロジェクトでEU資金を上回る割合を負担します。欧州会計検査院は、主要8プロジェクトへのEU資金拠出が累計153億ユーロに達したと報告しています[16]。
ガバナンスと回廊作業計画Governance and Corridor Work Plans
TEN-Tのガバナンスは、EU・欧州コーディネーター・加盟国・インフラ管理者の多層構造です。以下では、各主体の役割と、回廊作業計画の仕組みを整理します。
欧州委員会とDG MOVEEuropean Commission and DG MOVE
欧州委員会は、TEN-T政策の立案・規制・資金配分を担います。その実務は移動・運輸総局(DG MOVE)が所管し、政策の方向づけ、規則の起草、CEFの管理を行います[3]。技術的・財政的なプロジェクト管理は、執行機関である欧州気候・インフラ・環境執行機関(ECIEEA、旧CINEA・旧INEA)が担います[1]。技術・地理・財務データは、TENtec(TEN-Tの情報システム)で一元管理され、政策決定とCEF資金配分に用いられます[21]。
欧州コーディネーターEuropean Coordinators
各回廊と各水平的優先事項には、欧州コーディネーター(European Coordinator)が任命されます[5]。欧州コーディネーターは、回廊の進捗を監督し、TEN-T政策の「大使」として、加盟国・インフラ管理者・利用者・市民社会の間の調整を担います[5]。コーディネーターは、回廊を通過する加盟国と協議して、回廊ごとの作業計画(Work Plan)を策定し、その実施を監視します[6]。2024年規則は、コーディネーターの権限を強化し、各回廊について実施法令(implementing act)を採択する可能性を委員会に与え、国内交通計画とTEN-T政策の整合を求めています[3]。
加盟国とインフラ管理者Member States and Infrastructure Managers
インフラの計画・建設・維持の責任は、加盟国にあります[22]。空間計画・許認可は、しばしば地域当局が担います[22]。各国の鉄道インフラ管理者(Infrastructure Manager、線路の保有・運用主体。ドイツのDB InfraGO、フランスのSNCF Réseau、イタリアのRFI等)が、鉄道インフラの実際の整備・運用を担います。港湾については、各港湾当局(Port Authority)が用地・インフラを管理します。ターミナル運営者(Terminal Operator)が、コンテナ荷役等の実務を担います。すなわち、EUは方向づけと資金を、加盟国・インフラ管理者は実際の建設・運用を担う分業です。

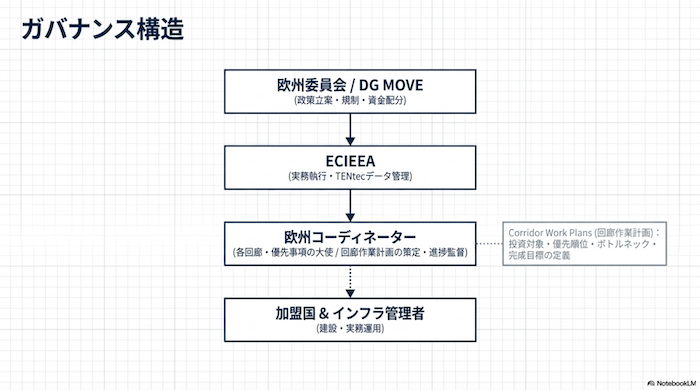

【図】TEN-Tのガバナンス構造と回廊作業計画
┌────────────────────────────────────────────┐
│ European Commission / DG MOVE │
│ 政策立案・規則起草・CEF管理 │
│ 執行機関 ECIEEA(旧CINEA)=プロジェクト管理・TENtec │
└────────────────────────────────────────────┘
│ 任命 │ 資金(CEF)
▼ ▼
┌──────────────────────┐ ┌──────────────────────┐
│ European Coordinator │ │ 加盟国(Member States) │
│ (各回廊・各水平優先事項) │◀─▶│ 計画・建設・維持の責任 │
│ ・進捗監督・調整 │協議 │ 空間計画・許認可(地域当局) │
│ ・Work Plan 策定・監視 │ └──────────────────────┘
└──────────────────────┘ │
│ 作業計画で調整 ▼
│ ┌──────────────────────┐
│ │ インフラ管理者・港湾当局 │
│ │ DB InfraGO/SNCF Réseau/ │
│ │ RFI/Port Authority │
└───────────────────▶│ =実際の建設・運用 │
└──────────────────────┘
│
▼
[Terminal Operator:荷役実務]
<回廊作業計画(Work Plan)の内容>
・投資対象と優先順位 ・ボトルネックの特定
・予算と資金計画 ・完成目標年(Core 2030 等)
回廊作業計画Corridor Work Plans
各欧州輸送回廊について、欧州コーディネーターが作業計画(Work Plan)を策定します[6]。作業計画は、当該回廊の投資対象、優先順位、ボトルネックの特定、予算、完成目標を含みます。作業計画は、加盟国との協議を経て策定され、定期的に更新されます。作業計画は、CEFの資金配分の優先順位づけの基礎ともなります。各回廊の作業計画の個別の投資額・優先順位の詳細な数値について、本調査で確認した一次資料の範囲では網羅的に特定できず、この点は一部不明とします。ただし、前章までに整理した主要プロジェクト(Brenner・Fehmarn・Rail Baltica・Lyon-Turin等)が、それぞれの回廊の作業計画の中心的な投資対象であることは確認できます[16]。
TEN-Tのガバナンスは、欧州委員会・DG MOVE(政策・資金)、ECIEEA(プロジェクト管理・TENtec)、欧州コーディネーター(回廊ごとの調整・作業計画)、加盟国・インフラ管理者(建設・運用)の多層構造です[3][5][22]。各回廊の作業計画が投資対象・優先順位・ボトルネック・完成目標を定め、CEF資金配分の基礎となります[6]。
ネットワークの利用者Users of the Network
TEN-Tは、インフラであり、その上を多数の輸送事業者が運行します。本章では、TEN-Tを利用する主要な事業者を整理します。これらの事業者は前作で詳述したため、本章ではTEN-Tとの関係に絞ります。
鉄道貨物事業者Rail Freight Operators
DB Cargoは欧州最大の貨物鉄道事業者で、TEN-Tの鉄道回廊上で国際貨物列車を運行します[23]。Lineasは欧州最大の民間貨物鉄道事業者で、アントワープをハブに、TEN-Tの回廊を用いてGreen Xpress Networkを運行します[24]。これらの事業者は、ERTMS・軌間・電化の統一が進むほど、国境をまたぐ運行が容易になります。鉄道インフラの相互運用性の向上は、これらの事業者の運行効率に直接影響します[4]。
内陸水運事業者と複合物流事業者Inland Shipping and Logistics Operators
HGK Shippingは欧州最大の内陸水運事業者で、ライン川(北海・ライン・地中海回廊の内陸水路)を主戦場とします[25]。Contargo・Rhenus PartnerShipは、TEN-Tの内陸水路・鉄道を組み合わせた複合輸送を担います。Bertschiは、化学品をTEN-Tの鉄道・内陸水運で運びます。これらの事業者にとって、TEN-Tの内陸水路の「良好な航行状態(Good Navigation Status)」の確保と、複合ターミナルの整備が、事業基盤となります[25]。
ターミナル運営者・港湾当局Terminal Operators and Port Authorities
ロッテルダム港湾公社・アントワープ・ブルージュ港などの港湾当局は、TEN-Tの中核網結節点を管理し、背後地接続(回廊)の整備で欧州コーディネーターと協働します。Hutchison Ports ECT・Rotterdam World Gateway等のターミナル運営者は、海港での荷役を担い、回廊の起点で海上輸送と陸上輸送を接続します。duisport(デュイスブルク港)は、TEN-Tの内陸港・鉄道ハブとして、複数の回廊が交わる結節点です[8]。
【推論】TEN-Tのインフラ整備と、その上を運行する事業者の事業モデルは相互依存の関係にあると考えられます。基底トンネル・ERTMS・標準軌化といったインフラ整備が、鉄道貨物事業者の越境運行の効率を高め、内陸水路の航行状態の確保が内陸水運事業者の輸送能力を支えます。逆に、これらの事業者の輸送需要が、インフラ投資の正当化の根拠となります。ただし、個々のインフラ投資が個々の事業者の収益にどの程度寄与するかの定量的な評価は、本調査で確認した範囲では特定できません。
投資の実態Investment Reality
本章では、TEN-Tの投資が実際にどのように推移してきたかを、欧州会計検査院(ECA=European Court of Auditors、EUの独立監査機関)の報告に基づいて整理します。
コスト増と遅延Cost Overruns and Delays
欧州会計検査院は、TEN-Tの主要プロジェクトについて、繰り返し監査報告を公表しています。2026年1月頃の報告では、監査対象の主要8プロジェクトの実質コストが、個別の当初見積り比で合計82%増加したとされ、これは2020年報告時の47%増から拡大しています[16]。コスト増を主導したのは2つの鉄道プロジェクトで、レイル・バルティカは過去6年でコストが160%増加し、第1期で230億6,000万ユーロに達し、当初の全体見積りの約4倍となりました[16]。リヨン・トリノ線は2020年以降23%増加し、150億ユーロと見積られています[16]。一方、フェーマルンベルトとブレンナー基底トンネルのコストは2020年報告比で1%低下し、ポーランドのE59鉄道は20%低下、バスクYは6%増加と、プロジェクトにより増減が分かれます[16]。
EU資金の拠出EU Funding Contributions
同報告によれば、主要8プロジェクトは2020年報告以降、追加で79億ユーロのEU補助金を受け、EU資金拠出の累計は153億ユーロに達したとされます[16]。ただし、これらのプロジェクトの総事業費に占めるEU資金の割合は、多くの場合、各国負担を下回ります。前述のとおり、CEFの共同融資は原則30%を上限とするためです[4]。欧州委員会は、これらのプロジェクトの多くが2030年またはそれに近い時期に完成する見込みで、連結性の向上・経済統合・域内市場の強化という点で大きなEU付加価値を生むと反論しています[16]。
欧州会計検査院は、主要8プロジェクトの実質コストが当初見積り比で合計82%増加(2020年報告の47%増から拡大)したと報告しました[16]。コスト増を主導したのはレイル・バルティカ(6年で160%増・第1期230.6億ユーロ・当初の約4倍)とリヨン・トリノ(23%増・150億ユーロ)です[16]。EU資金拠出の累計は153億ユーロですが、多くのプロジェクトで各国負担がEU資金を上回ります[4][16]。
ボトルネックと越境区間Bottlenecks and Cross-border Sections
TEN-Tの実装における最大の課題は、越境区間(cross-border section)のボトルネックです。本章では、文献・監査報告で指摘される課題を整理します。
越境区間の遅延Cross-border Delays
TEN-Tの完成目標は規制上の義務ですが、遅延はこの枠組みの恒常的な特徴とされます。とりわけ、許認可・資金・複数加盟国にまたがる政治的調整が整合しなければならない越境区間で、遅延が生じやすいとされます[2]。回廊は、この調整のための枠組みを提供しますが、実際にインフラが完成するかは各国レベルの実行に依存します[2]。欧州会計検査院は、複数のプロジェクトで完成予定が繰り返し後ろ倒しされてきたことを指摘しています。ブレンナー基底トンネルは当初2016年から2032年へ、フェーマルンベルトは当初計画から2032年へ、リヨン・トリノは2015年から2033年へと後退しました[16]。
ミッシングリンクと物理的ボトルネックMissing Links and Physical Bottlenecks
ミッシングリンク(missing link、ネットワーク上の未接続区間)は、TEN-Tが解消を目指す主要な対象です。歴史的に、国境地帯では両国の鉄道が接続されない、または規格が異なる区間が残されてきました。基底トンネル群(Brenner・Lyon-Turin等)は、アルプスという物理的障壁のミッシングリンクを解消する事業です。レイル・バルティカは、バルト三国が西欧の標準軌網に接続されていないというミッシングリンクを解消します[15]。フェーマルンベルトは、デンマーク・ドイツ間の海峡というミッシングリンクを、フェリーから固定リンクへ置き換えます[13]。
手続き的ボトルネックProcedural Bottlenecks
手続き的なボトルネックも、遅延の一因とされます。越境インフラの許認可手続きは複雑で、これに対応するため、EUは合理化指令(Streamlining Directive)を導入し、越境インフラの許認可手続きを簡素化しようとしています[5]。2024年規則は、欧州コーディネーターの権限強化と、国内交通計画とTEN-T政策の整合強化により、この調整課題に対応しようとしています[3]。欧州会計検査院は、2020年報告以降、ガバナンスの枠組みは改善したと評価し、欧州委員会が遅延の説明を求める法的手段を持つようになったことを指摘しています[16]。
【推論】TEN-Tの遅延が越境区間に集中するのは、各加盟国が自国内のインフラを優先し、越境区間の便益が自国に十分に帰属しない構造に起因すると考えられます。基底トンネルのような越境の巨大プロジェクトは、便益が両国・EU全体に分散する一方、費用と手続き負担は当該国に集中するため、投資の優先順位が下がりやすいと考えられます。欧州コーディネーターの設置とCEFによるEU資金は、この構造的な過少投資を補正する仕組みと位置づけられます。ただし、これは制度設計から導いた解釈であり、個々のプロジェクトの遅延要因は事案ごとに異なります。

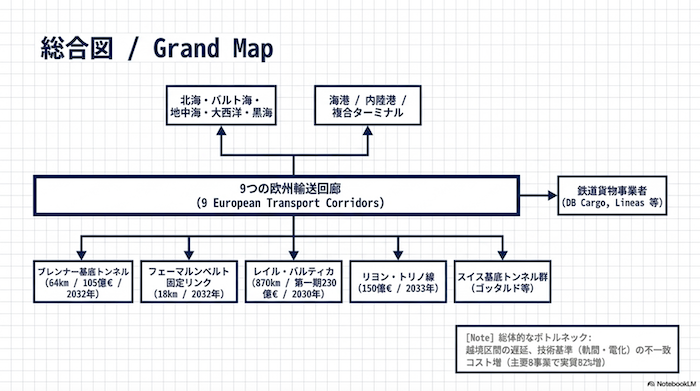

TEN-Tネットワーク総合図The Comprehensive Network Map
本章では、これまで整理した回廊・プロジェクト・港湾・結節点を、ネットワーク図として統合します。MermaidとASCIIを併用し、テキストだけで全体像が把握できるようにします。
回廊とプロジェクトの接続(Mermaid記法)Corridors and Projects (Mermaid)
【図】TEN-T 9回廊と主要プロジェクトの接続(Mermaid flowchart 記法)
graph TD
subgraph 北部・スカンジナビア
HEL["Helsinki"] --> TAL["Tallinn"]
TAL -->|Rail Baltica 870km 標準軌| RIG["Riga"]
RIG --> KAU["Kaunas"] --> WAR["Warsaw"]
STO["Stockholm"] --> CPH["Copenhagen"]
CPH -->|Fehmarn Belt 18km 2032| HAM["Hamburg"]
end
subgraph 北海・ライン軸
ROT["Rotterdam 13.8M TEU"] -->|Rhine / Betuwe| DUI["Duisburg 内陸港"]
ANT["Antwerp 13.5M TEU"] --> DUI
DUI --> KOL["Köln"] --> BAS["Basel"]
BAS -->|Gotthard 57km 2016 / Ceneri 2020| MIL["Milano"]
MIL --> GEN["Genoa 港"]
end
subgraph アルプス・地中海
LYO["Lyon"] -->|Lyon-Turin 57.5km 2033| TUR["Torino"]
TUR --> MIL
MUN["München"] -->|Brenner 64km 2032| VER["Verona"]
VER --> MIL
HAM --> MUN
end
subgraph 東欧・ドナウ
STR["Strasbourg"] --> FRA["Frankfurt"] --> VIE["Vienna"]
VIE -->|Danube| BUD["Budapest"] --> CON["Constanta 黒海"]
VIE -->|Semmering/Koralm| GRZ["Graz"] --> TRI["Trieste 港"]
WAR --> VIE
end
WAR --> ROT
HAM --> ROT
欧州輸送回廊とプロジェクトの総合図(ASCII)Grand Map (ASCII)
【図】TEN-T ネットワーク総合図(海域・港湾・回廊・プロジェクト・事業者)
════════════════════════════════════════════════════════════════════════
【バルト海 Baltic】 【北海 North Sea】 【スカンジナビア】
════════════════════════════════════════════════════════════════════════
Helsinki Stockholm
│ ferry │
Tallinn ═══╗ Copenhagen
│ ║ North Sea-Baltic ║ Fehmarn Belt
Riga 【Rail Baltica 870km 標準軌・第1期230.6億€】 ║ 18km・2032
│ ║ ▼
Kaunas ║ ┌─Hamburg 8.3M TEU
│ ▼ │ (鉄道分担50%)
Warsaw ══╦══════ [Rotterdam 13.8M TEU] │
│ ║ [Antwerp 13.5M TEU]───┐ │ Scandinavian-Med
│ Baltic- │ North Sea-Rhine-Med │ │
│ Adriatic │ (Rhine 内陸水路軸) │ ▼
│ 4,825km [Duisburg 内陸港・鉄道ハブ] München
│ ║ │ HGK/Contargo/Rhenus │ 【Brenner
[Baltic-Black- │ DB Cargo/Lineas │ Base Tunnel
Aegean 移行中] Köln │ 64km・2032
│ ║ │ │ 105.35億€】
▼ ▼ Basel Verona
Vienna ─ Graz │ 【Gotthard 57km 2016 │
│ 【Semmering │ Ceneri 2020(完成)】 ▼
│ Koralm】 ▼ Milano
Rhine-Danube Genoa 港 ◀── North Sea-Rhine-Med ──┘
│ Danube │
Budapest Lyon ═【Lyon-Turin 57.5km・ │ Mediterranean
│ 2033・150億€】═ Torino ══════════╡ 7,000km
Constanta │ │
(黒海) Marseille/Fos ◀─ Mediterranean ─ Barcelona ─ Valencia
│ │
[西バルカン: Western Balkans- Ljubljana─Zagreb
Eastern Med 回廊] ─Budapest
════════════════════════════════════════════════════════════════════════
[大西洋 Atlantic回廊] Sines─Lisbon─Bilbao【Basque Y】─Bordeaux─Paris─Mannheim
════════════════════════════════════════════════════════════════════════
ガバナンス: EU(DG MOVE)→ECIEEA(TENtec)→欧州コーディネーター(回廊別Work Plan)
→加盟国・インフラ管理者(DB InfraGO/SNCF Réseau/RFI)
資金: CEF 2021-27 約258億€(結束国113億€・共同融資上限30%)+EIB+各国予算
完成期限: Core 2030 / Extended Core 2040 / Comprehensive 2050
監査: ECA報告 主要8事業の実質コスト82%増、EU拠出累計153億€
════════════════════════════════════════════════════════════════════════
TEN-Tは、9つの欧州輸送回廊が、バルト海・北海・大西洋・地中海・黒海の各海域と、その海港・内陸港・鉄道・内陸水路を結ぶネットワークです。北部ではRail Baltica・Fehmarn Belt、アルプスではBrenner・Lyon-Turin・スイス基底トンネル群、内陸水路ではRhine軸が骨格をなします[8][16]。EU(DG MOVE・ECIEEA・欧州コーディネーター)が方向づけと資金を、加盟国・インフラ管理者が建設・運用を担い、CEF(約258億ユーロ)が資金を支えます[4][5]。
参考文献References
- [1] Wikipedia. Trans-European Transport Network.(TEN-T成立史、1990年行動計画・1992年マーストリヒト条約・1996年ガイドライン決定1692/96/EC・2001/2004改正・2013年規則1315/2013と9中核網回廊・INEA、Moldova/Ukraine延伸2022)。URL: https://en.wikipedia.org/wiki/Trans-European_Transport_Network
- [2] Jensen, D. (2026). What TEN-T corridors actually do. The Rail Agenda.(回廊のガバナンス・資金・越境区間の遅延、CEF 2021-27=258億€・結束国113億€・共同融資30%〔調査等50%〕・ECIEEA公募方式)。URL: https://www.therailagenda.com/p/what-ten-t-corridors-actually-do
- [3] Regulation (EU) 2024/1679 of the European Parliament and of the Council on Union guidelines for the development of the trans-European transport network.(2024年6月13日採択・7月18日適用、1315/2013廃止、三層構造、9欧州輸送回廊=Core回廊+RFC統合・最低2国境3モード、Moldova/Ukraine延伸・Russia/Belarus格下げ、コーディネーター権限強化)。EU文書番号: Regulation (EU) 2024/1679; EUR-Lex
- [4] European Commission / EUR-Lex. EU guidelines for developing the trans-European transport network(規則2024/1679要約); Jensen (2026).(ERTMS全網展開の法的義務化・展開計画2026公表、Core鉄道の電化・100km/h・軌間1,435mm・740m列車、CEF運輸258億€・結束国113億€・共同融資30%/50%、グリーンディール2050年GHG 90%減)。URL: https://eur-lex.europa.eu/EN/legal-content/summary/eu-guidelines-for-developing-the-trans-european-transport-network.html
- [5] European Commission. Trans-European Transport Network (TEN-T).(三層構造Core 2030/Extended Core 2040/Comprehensive 2050、水路網は全体がCore、9回廊+2水平的優先事項〔European Maritime Space・ERTMS〕、欧州コーディネーター、Streamlining Directive)。URL: https://transport.ec.europa.eu/transport-themes/infrastructure-and-investment/trans-european-transport-network-ten-t_en
- [6] BMV(独連邦デジタル・交通省). The trans-European transport network (TEN-T).(規則2024/1679の附属書=地図・都市結節点・海港・内陸港・空港・複合ターミナル一覧、包括網の構成モード、EUコーディネーターがWork Plan策定)。URL: https://www.bmv.de/EN/Topics/EU-Policy/
- [7] RailNetEurope (RNE). Corridor Management General Information.(規則1679/2024の9欧州輸送回廊〔ETC〕がRFCを統合、Atlantic/Baltic-Adriatic/Mediterranean/North Sea-Baltic/North Sea-Rhine-Mediterranean/Rhine-Danube/Scandinavian-Mediterranean/Western Balkans-Eastern Mediterranean、Baltic-Black-Aegeanは未確立)。URL: https://rne.eu/corridor-management/general-information/
- [8] European Commission. Corridors.(各回廊の経由国・主要港湾・主要プロジェクト、North Sea-Rhine-Med=Rotterdam/Antwerp/Genoaを結ぶ最繁忙貨物路の一つ・Rhine内陸水路、Scandinavian-Med=Fehmarn/Brenner)。URL: https://transport.ec.europa.eu/other-pages/transport-basic-page/corridors_en
- [9] Port Authority (Rijeka) / European Commission. Transport corridors.(Mediterranean回廊 約7,000km・6か国、Baltic-Adriatic回廊 4,825km・6か国、Lyon-Turin・Venice-Ljubljana)。URL: https://www.portauthority.hr/en/traffic-corridors/
- [10] Wikipedia / Robbins. Brenner Base Tunnel; Mapping Europe’s TEN-T Core Network corridors.(BBT本坑55km・総64km、Mont d’Ambin〔Lyon-Turin〕57.5km、Semmering 27.3km、Koralm、Ceneri、世界最長鉄道トンネルの序列)。URL: https://en.wikipedia.org/wiki/Brenner_Base_Tunnel
- [11] Railway Gazette / STRABAG. Brenner Base Tunnel.(本坑55km・総64km・2本単線8.1m径・間隔70m・探査坑・トンネル総延長230km、費用105.35億€・伊墺折半・EU半額、2032完成、Webuild/Implenia/Strabag)。URL: https://international.strabag.com/en/projects/brenner-base-tunnel-bbt
- [12] Webuild / Tunnel Online. Brenner Base Tunnel and Fehmarnbelt.(BBT費用105.35億€、貨物120km/h・旅客250km/h、Fortezza-Innsbruck 2時間→50分)。URL: https://www.webuildvalue.com/en/reportage/tunnels-europe.html
- [13] Wikipedia. Fehmarn Belt fixed link.(18km沈埋トンネル、Lolland-Fehmarn、完成2029→2032、Femern A/S、CEF 5.89億€交付2015、沈埋函217m・42m幅・73,500トン、2020着工)。URL: https://en.wikipedia.org/wiki/Fehmarn_Belt_fixed_link
- [14] Webuild. Brenner Base Tunnel and Fehmarnbelt Fixed Link.(世界最長の道路鉄道併用海底トンネル18km、79沈埋函、鉄道2線+道路4車線、Copenhagen-Hamburg短縮)。URL: https://www.webuildvalue.com/en/reportage/tunnels-europe.html
- [15] Railway Technology. Mapping out Europe’s TEN-T Core Network corridors.(Rail Baltica 870km標準軌グリーンフィールド、North Sea-Baltic回廊、想定利用者830万人、13,000直接雇用)。URL: https://www.railway-technology.com/features/ten-t-corridors/
- [16] International Railway Journal / Railway Gazette (2026). European megaproject failings exposed(欧州会計検査院ECA報告).(主要8事業の実質コスト82%増〔2020年報告47%増から拡大〕、Rail Baltica 6年で160%増・第1期230.6億€・当初の約4倍、Lyon-Turin 23%増・150億€、Fehmarn/Brennerは1%減・E59は20%減・Basque Y 6%増、追加EU補助金79億€・累計153億€、BBT 2032・Fehmarn 2031-32・Lyon-Turin 2033)。URL: https://www.railjournal.com/regions/europe/european-megaproject-failings-exposed/
- [17] Robbins / 各種. Gotthard・Ceneri Base Tunnel.(Gotthard 57km・2016開通・世界最長、Ceneri 2020開通、スイス自国資金、Rotterdam-Genoaの平坦貨物ルート)。URL: https://www.robbinstbm.com/brenner-tunnel/
- [18] PortEconomics / Port of Rotterdam / Port of Antwerp-Bruges (2025).(Rotterdam 2024年13.82M TEU・2025年約14.20M TEU、Antwerp-Bruges 2024年13.53M TEU)。URL: https://www.porteconomics.eu/
- [19] Port of Hamburg / HHLA. 統計資料.(Hamburg 2023年約830万TEU、鉄道背後地分担約50%)。URL: https://www.hafen-hamburg.de/en/statistics/
- [20] European Commission. TEN-T map / rail passenger speed requirements.(Core/Extended Core鉄道旅客の速度基準 160km/h以上・200km/h以上、軸重22.5トン、P400積載限界)。TEN-T revision annex; URL: https://transport.ec.europa.eu/system/files/2023-12/TEN-T-revision-2023-annex-3.pdf
- [21] European Commission. TENtec Information System.(技術・地理・財務データの一元管理、TEN-T管理・政策決定・CEF資金配分に利用)。URL: https://transport.ec.europa.eu/transport-themes/infrastructure-and-investment/trans-european-transport-network-ten-t/tentec-information-system-and-ten-t-map-library_en
- [22] European Parliament. Trans-European Networks – guidelines (Fact Sheets).(インフラの計画・建設・維持の責任は加盟国、空間計画・許認可は地域当局、欧州コーディネーターは調整役、Streamlining提案2018)。URL: https://www.europarl.europa.eu/factsheets/en/sheet/135/trans-european-networks-guidelines
- [23] DB Cargo AG / Supply Chain Digital. Top 10 Rail Freight Companies.(欧州最大の貨物鉄道、TEN-T回廊上の国際貨物運行)。URL: https://supplychaindigital.com/top10/top-10-rail-freight-companies
- [24] Lineas NV/SA. Green Xpress Network.(欧州最大の民間貨物鉄道、Antwerpハブ、TEN-T回廊利用)。URL: https://lineasintermodal.net/en/network
- [25] HGK Shipping GmbH.(欧州最大の内陸水運、Rhine=North Sea-Rhine-Med回廊の内陸水路軸、Good Navigation Status)。URL: https://hgkshipping.de/en/company/
本報告書は、欧州横断輸送ネットワーク(TEN-T)を、投資・組織・インフラ・回廊の実態の観点から、EU資料・欧州会計検査院報告・回廊資料・企業資料・報道に基づいて整理したものです。成立史・全体構造・9つの欧州輸送回廊・主要インフラプロジェクト・港湾網・鉄道網・資金調達・ガバナンス・回廊作業計画・利用者・投資の実態・ボトルネックを記述しました。事実と推論を区別し、推論には【推論】のタグを付し、確認できない事項は「不明」と記しました。数値は出典・時点により幅があるため、その幅を明示しました。本報告書は日本との比較・評価・提言・将来予測・独自の見解を含みません。
年表
(TEN-Tの制度と主要インフラプロジェクトに関わる主な出来事。確認できた範囲。年次は一次資料・EU資料・報道による)
- 1990年 — 欧州委員会が欧州横断ネットワーク(TEN)に関する最初の行動計画を採択
- 1992年 — マーストリヒト条約でTEN整備をEUの政策目標として条文化
- 1996年7月23日 — 最初のTEN-Tガイドライン(決定1692/96/EC)採択、優先プロジェクト方式で開始
- 2001年 — 決定1346/2001/ECで海港・内陸港・複合ターミナルを対象に追加
- 2004年 — 決定884/2004/ECで優先プロジェクトを30件に整理
- 2007年 — スイスのレッチュベルク基底トンネル開通(アルプス越えの先行例)
- 2010年 — 規則913/2010で貨物鉄道回廊(Rail Freight Corridor)を制度化
- 2013年12月 — 規則1315/2013(ガイドライン)と1316/2013(CEF第1期)採択、二層構造(Core 2030/Comprehensive 2050)と9中核網回廊を設定
- 2014年 — INEA(革新・ネットワーク執行機関)がTEN-T EAを継承、プロジェクト管理を開始
- 2016年6月 — ゴッタルド基底トンネル(57km・世界最長鉄道トンネル)開通
- 2020年 — フェーマルンベルト固定リンク着工。欧州会計検査院が主要8事業のコスト47%増を報告
- 2020年9月 — チェネリ基底トンネル開通、ロッテルダム〜ジェノヴァの平坦貨物ルートが完成
- 2021年7月 — 規則2021/1153(CEF第2期・2021〜2027・運輸予算約258億ユーロ)成立、9回廊を延伸
- 2021年12月 — 欧州委員会がTEN-Tガイドライン改正案(COM 2021/812)を提示
- 2022年7月 — 4回廊をモルドバ・ウクライナへ延伸、ロシア・ベラルーシをTEN-T地図から除外することで合意
- 2024年6月13日 — 規則2024/1679採択(三層構造・9欧州輸送回廊・ERTMS全網義務化)
- 2024年7月18日 — 規則2024/1679が適用開始、規則1315/2013を廃止
- 2025年 — ブレンナー基底トンネルの探査坑が国境を越えて貫通
- 2026年(予定) — 改訂版ERTMS展開計画の公表予定
- 2026年1月頃 — 欧州会計検査院が主要8事業の実質コスト82%増・EU拠出累計153億ユーロを報告
- 2032年(予定) — ブレンナー基底トンネル・フェーマルンベルト固定リンクの完成予定
- 2033年(予定) — リヨン・トリノ線の開通予定
用語集
形式:英語, 用語,(用語が英語と異なる場合), 正式名称(用語と異なる場合), 略称(と異なる場合):解説
- Trans-European Transport Network, 欧州横断輸送ネットワーク, TEN-T:EUの主要輸送インフラを整備する政策枠組み。三層のネットワークと9回廊からなる。
- Maastricht Treaty, マーストリヒト条約, 欧州連合条約:1992年締結。欧州横断ネットワークの整備をEUの政策目標として条文化した。
- Priority Projects, 優先プロジェクト, PP:2013年改正以前のTEN-Tの整備単位。個別の重点事業を各国が実施する方式で、最終的に30件に整理された。
- Extended Core Network, 拡張中核網:2024年改正で新設された中間層のネットワーク。2040年までの完成が求められる。
- Urban Node, 都市結節点:輸送モードが相互接続し、都市内物流と長距離輸送が接続する地点。2024年規則が指定。
- Multimodal Freight Terminal, 複合貨物ターミナル:複数の輸送モード間で貨物を積み替える施設。TEN-Tの附属書に一覧が収録される。
- European Maritime Space, 欧州海事空間, (旧Motorways of the Sea):TEN-Tの水平的優先事項の一つ。海上輸送路の整備を扱う。旧称は海の高速道路。
- Horizontal Priorities, 水平的優先事項:特定の回廊に限らずネットワーク全体にまたがる整備事項。European Maritime SpaceとERTMSの2つ。
- Work Plan, 作業計画:欧州コーディネーターが各回廊について策定する計画。投資対象・優先順位・ボトルネック・完成目標を含む。
- Implementing Act, 実施法令:2024年規則が委員会に各回廊について採択する可能性を与えた法令。
- Streamlining Directive, 合理化指令:越境インフラの許認可手続きを簡素化するEU指令。
- European Green Deal, 欧州グリーンディール:2050年までに交通部門の温室効果ガスを90%削減する目標を含むEUの政策。TEN-Tはその物理的基盤。
- Multiannual Financial Framework, 多年度財政枠組み, MFF:EUの複数年度予算の枠組み。CEFはこの下に位置づけられる。
- Public-Private Partnership, 官民連携, PPP:公的部門と民間が共同で事業を行う方式。一部のTEN-Tプロジェクトで用いられる。
機関・組織
- INEA, イネア, Innovation and Networks Executive Agency, (革新・ネットワーク執行機関):2014年からTEN-Tプロジェクトを技術的・財政的に管理したEU執行機関。後にCINEAへ改組。
- CINEA, シネア, European Climate, Infrastructure and Environment Executive Agency:INEAを継承したEU執行機関。気候・インフラ・環境分野の事業を管理。
- TENtec, テンテック:TEN-Tの技術・地理・財務データを一元管理するEUの情報システム。CEF資金配分に用いられる。
- European Court of Auditors, 欧州会計検査院, ECA:EUの独立監査機関。TEN-Tの主要プロジェクトのコスト・進捗を監査・報告する。
- European Investment Bank, 欧州投資銀行, EIB:EUの政策金融機関。TEN-Tプロジェクトに返済を要する融資を提供する。
- Cohesion Fund, 結束基金:EUの地域政策の資金。結束国・後発地域の交通インフラを支援する。
- European Regional Development Fund, 欧州地域開発基金, ERDF:EUの地域政策資金の一つ。地域の交通インフラを支援する。
- Infrastructure Manager, インフラ管理者:鉄道の線路を保有・運用する主体。各国に存在する。
- DB InfraGO, デーベー・インフラゴー:ドイツの鉄道インフラ管理者。線路網の整備・運用を担う。
- SNCF Réseau, エスエヌセーエフ・レゾー:フランスの鉄道インフラ管理者。
- RFI, エルエフイー, Rete Ferroviaria Italiana:イタリアの鉄道インフラ管理者。
- Femern A/S, フェメルン:フェーマルンベルト固定リンクを建設するデンマークの国有事業会社。
- RB Rail AS, アールビー・レール:レイル・バルティカを統括するバルト三国の共同事業会社。
- TELT, テルト, Tunnel Euralpin Lyon Turin:リヨン・トリノ線の基底トンネルを建設する仏伊の事業会社。
- BBT SE, ベーベーテー, Brenner Basistunnel SE:ブレンナー基底トンネルを建設する墺伊の事業会社。
- Webuild, ウェビルド:ブレンナー基底トンネル等を施工するイタリアの建設大手。
- Implenia, インプレニア:ブレンナー基底トンネル等を施工するスイスの建設会社。
- Strabag, シュトラーバーク:ブレンナー基底トンネル等を施工するオーストリアの建設大手。
主要インフラプロジェクト
- Brenner Base Tunnel, ブレンナー基底トンネル, BBT:オーストリアとイタリアを結ぶ鉄道トンネル。本坑55km・総延長64km・費用約105.35億ユーロ・2032年完成予定。完成すれば世界最長の鉄道トンネル。
- Fehmarn Belt Fixed Link, フェーマルンベルト固定リンク:デンマークとドイツを結ぶ全長約18kmの海底沈埋トンネル。世界最長の道路鉄道併用海底トンネルとなる予定。
- Rail Baltica, レイル・バルティカ:バルト三国とポーランドを標準軌で結ぶ全長約870kmの新設鉄道。第1期の事業費が当初の約4倍に膨張。
- Lyon-Turin, リヨン・トリノ線:フランスとイタリアを結ぶ新線・基底トンネル。事業費約150億ユーロ・2033年開通予定。
- Mont d’Ambin Base Tunnel, モン・ダンビン基底トンネル:リヨン・トリノ線の中核となる約57.5kmの基底トンネル。
- Gotthard Base Tunnel, ゴッタルド基底トンネル:スイスの約57kmの鉄道トンネル。2016年開通、世界最長の鉄道トンネル。
- Ceneri Base Tunnel, チェネリ基底トンネル:スイスの鉄道トンネル。2020年開通。ゴッタルドと合わせて平坦な貨物ルートを実現。
- Semmering Base Tunnel, ゼンメリング基底トンネル:オーストリアの約27.3kmの鉄道トンネル。バルト海・アドリア海回廊で建設中。
- Koralm Railway, コラルム鉄道:オーストリアの新設鉄道。バルト海・アドリア海回廊で建設中。
- Basque Y, バスクY:スペイン・バスク地方の高速鉄道。大西洋回廊で建設中。Y字型の路線形状に由来。
- Seine-Scheldt, セーヌ・スヘルデ連結:セーヌ川流域とスヘルデ川流域を結ぶ内陸水運の連結事業。
- E59, イーごじゅうきゅう:ポーランドの幹線鉄道改良事業。2030年完成予定で計画通り進行とされる。
鉄道技術・基準
- Base tunnel, 基底トンネル:山の麓を水平に貫くトンネル。従来の峠越えの勾配を避け、貨物列車の走行を効率化する。
- Standard gauge, 標準軌:軌間1,435mmの鉄道規格。西欧の標準。
- Broad gauge, 広軌:標準軌より広い軌間。バルト三国は旧ソ連規格の1,520mm、イベリア半島は1,668mmを用いる。
- Loading gauge, 車両限界, 積載限界:車両断面の限界寸法。P400はセミトレーラーの積載に対応する基準。
- Axle load, 軸重:1車軸あたりの重量。TEN-Tの中核網では22.5トンが目標。
- Interoperability, 相互運用性:異なる国の鉄道網で車両が支障なく運行できる性質。信号・電化・軌間の統一で高まる。
- Missing link, ミッシングリンク:ネットワーク上の未接続区間。TEN-Tが解消を目指す主要対象。
- ETCS, イーティーシーエス, European Train Control System:ERTMSの中核をなす列車制御システム。車上と地上で列車の位置・速度を制御する。
- GSM-R, ジーエスエムアール, GSM-Railway:鉄道用の無線通信システム。ERTMSの通信基盤。
- FRMCS, エフアールエムシーエス, Future Railway Mobile Communication System:GSM-Rの次世代となる鉄道移動通信システム。
地名・拠点
- Innsbruck, インスブルック:オーストリアの都市。ブレンナー基底トンネルの北側起点。
- Fortezza, フォルテッツァ, (独語Franzensfeste):イタリアの町。ブレンナー基底トンネルの南側起点。
- Lolland, ロラン島:デンマークの島。フェーマルンベルト固定リンクのデンマーク側。
- Fehmarn, フェーマルン島:ドイツの島。フェーマルンベルト固定リンクのドイツ側。
- Vogelfluglinie, 渡り鳥ライン, (鳥の飛行線):デンマーク・ドイツ間の既存の鉄道フェリー航路。フェーマルンベルト固定リンクが置き換える。
- Ljubljana, リュブリャナ:スロベニアの首都。地中海回廊の結節点。
- Verona, ヴェローナ:イタリアの都市。ブレンナー基底トンネルの南側でスカンジナビア・地中海回廊が通過。
- Sines, シネス:ポルトガルの港湾。大西洋回廊の起点の一つ。
- Bilbao, ビルバオ:スペインの港湾都市。バスクYと大西洋回廊が通過。
回廊名
- North Sea-Rhine-Mediterranean, 北海・ライン・地中海回廊:旧ライン・アルプス回廊と旧北海・地中海回廊を統合した回廊。ライン川を内陸水路軸とする。
- Baltic Sea-Adriatic Sea, バルト海・アドリア海回廊:ポーランドのバルト海港からアドリア海まで6か国を縦断する回廊。全長約4,825km。
- Scandinavian-Mediterranean, スカンジナビア・地中海回廊:フィンランドからマルタまでの南北軸。フェーマルンベルト・ブレンナーを含む。
- North Sea-Baltic, 北海・バルト海回廊:バルト海東岸の港と北海の港を結ぶ回廊。レイル・バルティカを含む。
- Baltic-Black-Aegean, バルト海・黒海・エーゲ海回廊:2024年改正で新設された回廊(移行中)。旧オリエント・東地中海回廊を含む。
- Western Balkans-Eastern Mediterranean, 西バルカン・東地中海回廊:2024年改正で新設された、西バルカン6か国を結ぶ回廊。
Claude へのプロンプト
既に書かれた記事
「欧州マルチモーダル輸送の完全解剖」
では、
TEN-Tとは何か
Core Networkとは
Comprehensive Networkとは
RFCとの関係
CEFとの関係
までは説明されています。
したがって、**今回は「TEN-Tという巨大インフラプロジェクトを解剖する」**ことに徹し、制度説明は最小限にします。
以下が、これまで(Amazon物流・シンクロモーダル・内陸水運)と同じフォーマットで作成したClaude用プロンプトです。
Claudeへのプロンプト
あなたは欧州交通政策、欧州物流政策、物流インフラ、鉄道政策、港湾政策、都市計画、EU政策を専門とする研究者です。
本レポートでは
「TEN-T(Trans-European Transport Network)は実際にはどのような巨大インフラプロジェクトであり、どのような組織によって計画・投資・建設・運営されているのか」
を、EU資料、European Commission資料、CEF資料、Corridor Work Plan、欧州投資銀行(EIB)資料、各国インフラ管理者資料、学術論文を用いて解明してください。
本レポートは
制度紹介ではなく、実態の分析
を目的とします。
提言
日本への適用
将来予測
独自見解
は不要です。
実際のインフラ
投資
プロジェクト
管理体制
物流ネットワーク
のみを説明してください。
文字数は制限しません。
30,000〜50,000文字程度でも構いません。
自己紹介
「はじめに」
は不要です。
本文から自然に開始してください。
調査目的
本レポートでは
TEN-Tとは
どのようなインフラなのか
ではなく
実際にどこへ投資され
誰が建設し
誰が管理し
どのようなネットワークを形成しているのか
を解明してください。
概念説明ではなく
実態を中心にしてください。
読者
交通政策
物流政策
港湾政策
鉄道政策
国土計画
インフラ投資
を担当する行政職員・研究者です。
記述ルール
政府資料
EU資料
査読論文
を優先してください。
エビデンスがない場合
「不明」
と記載してください。
推論を行う場合
【推論】
を付与してください。
客観的事実のみを書いてください。
出力ルール
目次を書かないでください。
章番号を書かないでください。
大見出し
中見出し
小見出し
を使用してください。
文中には
[1]
[2]
のように引用番号を付与してください。
最後に参考文献を番号順で整理してください。
用語ルール
専門用語は
意味(専門用語)
の順で説明してください。
難しい理論は
現象
↓
理論
の順で説明してください。
図
Mermaid
ASCII
表
を積極的に使用してください。
可能な限り
ネットワーク図
組織図
資金フロー図
を作成してください。
必ず調査する内容
以下を時系列で整理してください。
1980年代
マーストリヒト条約
TEN-T創設
TEN-T Guidelines
TEN-T Revision
TEN-T 2024 Revision
European Green Deal
Connecting Europe Facility
それぞれ
成立背景
目的
対象
投資
政策
を整理してください。
以下を整理してください。
Core Network
Extended Core Network
Comprehensive Network
European Transport Corridors
Urban Nodes
Rail
Road
Ports
Airports
Inland Waterways
Multimodal Freight Terminal
Energy Infrastructure
Digital Infrastructure
それぞれ
役割
対象
総延長
構成
対象国
を整理してください。
現在の
European Transport Corridors
について
すべて整理してください。
それぞれ
対象国
総延長
対象港湾
対象都市
対象空港
対象鉄道
対象道路
対象河川
貨物量
主要物流拠点
を整理してください。
以下を重点的に整理してください。
Rail Baltica
Brenner Base Tunnel
Fehmarn Belt Fixed Link
Lyon-Turin
Seine-Scheldt
Rhine-Alpine
Baltic-Adriatic
Scandinavian-Mediterranean
North Sea-Baltic
North Sea-Rhine-Mediterranean
Atlantic
Mediterranean
それぞれ
投資額
建設費
工期
総延長
完成予定
ボトルネック
貨物量
を整理してください。
以下を整理してください。
Rotterdam
Antwerp-Bruges
Hamburg
Amsterdam
Le Havre
Marseille
Genoa
Trieste
Valencia
Constanta
Gdansk
それぞれ
TEN-Tでの位置付け
年間貨物量
TEU
鉄道接続
内陸水運接続
物流拠点
を整理してください。
以下について整理してください。
貨物鉄道
旅客鉄道
ERTMS
ETCS
GSM-R
FRMCS
電化方式
軌間
荷重
最高速度
積載限界
ボトルネック
を整理してください。
以下について整理してください。
Connecting Europe Facility
European Investment Bank
Cohesion Fund
ERDF
PPP
国家予算
民間投資
それぞれ
役割
投資額
対象
採択条件
を整理してください。
以下を整理してください。
European Commission
DG MOVE
European Coordinator
Member States
Infrastructure Manager
Port Authority
Rail Infrastructure Manager
Terminal Operator
それぞれ
役割
権限
責任
契約関係
意思決定
を整理してください。
各European Transport Corridorについて
Work Plan
を整理してください。
それぞれ
投資対象
優先順位
ボトルネック
予算
完成目標
を整理してください。
以下について整理してください。
DB Cargo
Lineas
METRANS
TX Logistik
Rail Cargo Group
Mercitalia
Captrain
Contargo
Rhenus
Bertschi
European Gateway Services
物流企業が
TEN-Tをどのように利用しているのか
整理してください。
以下を
Mermaid
ASCII
で
できる限り詳細に作成してください。
港湾
鉄道
道路
河川
空港
物流センター
インターモーダルターミナル
を含めた
TEN-T全体ネットワーク
可能な限り
年度別
CEF採択案件
投資額
完成案件
未完成案件
を整理してください。
EU資料に基づき
現在の
物理的ボトルネック
制度的ボトルネック
技術的ボトルネック
を整理してください。
提言は不要です。
最後に
TEN-T全体を一枚で理解できるレベルの
巨大ネットワーク図を作成してください。
以下を含めてください。
European Transport Corridors
港湾
河川
内陸港
鉄道
高速道路
空港
インターモーダルターミナル
主要物流企業
主要貨物流動
MermaidとASCIIを併用し、テキストだけでもTEN-T全体像が把握できるようにしてください。
特に重視すること
本レポートの目的は
「TEN-Tという制度を説明すること」ではありません。
目的は
「欧州全域に構築されている巨大物流インフラが、どのような投資・組織・施設・物流ネットワークによって現実に機能しているのかを解剖すること」
です。
概念論ではなく、
どこに何が整備されたのか
誰が管理しているのか
誰が資金を負担したのか
物流事業者はどのように利用しているのか
各コリドーでどのような貨物流動が形成されているのか
を、可能な限り具体的な数値・図表・ネットワーク図・組織図とともに整理してください。引用元はEU・各国政府・公的機関・査読論文を優先し、本文中に文献番号を付して根拠を明示してください。
TEN-Tを巨大インフラプロジェクトとして解剖する調査報告書ですね。制度説明は最小限にし、実際にどこへ投資され・誰が建設・管理し・どんなネットワークを形成しているかを、EU資料・CEF・Corridor Work Plan・EIB資料・学術論文に基づいて解明します。前作でRhine-Alpine回廊・CEF予算・TEN-T三層構造・主要港湾・DB Cargo/Lineas等は把握済みなので、今回新規に必要な9回廊の詳細・主要インフラプロジェクト(Rail Baltica/Brenner/Fehmarn/Lyon-Turin等)・ガバナンス・投資実態を確認します。
まず2024年TEN-T規則改正後の9つの欧州輸送回廊の構成を確認します。TEN-Tの基盤情報が揃いました。規則2024/1679(2024年6月13日採択・7月18日適用、三層構造、9回廊+2水平優先事項=ERTMSとEuropean Maritime Space、回廊は最低2国境・3モードをまたぐ、CEF 2021-27で258億ユーロ・結束国向け113億ユーロ、EU共同融資は原則30%上限・調査/優先行動は50%、ERTMS全網展開が2024年規則で法的義務化、Moldova/Ukraine拡張・Russia/Belarus除外、TENtec情報システム、ECIEEA執行機関)。次に9つの回廊の個別構成と主要インフラプロジェクトを確認します。9回廊の2024年改正後の名称と構成が揃いました。新9回廊:(1)Atlantic、(2)Baltic Sea-Adriatic Sea、(3)Mediterranean、(4)North Sea-Baltic、(5)Baltic Sea-Black Sea-Aegean Sea(新設・未確立)、(6)Western Balkans-Eastern Mediterranean(新設)、(7)North Sea-Rhine-Mediterranean(旧Rhine-Alpine+North Sea-Med統合)、(8)Rhine-Danube、(9)Scandinavian-Mediterranean。主要プロジェクト(Fehmarnbelt/Brenner base tunnel/Lyon-Turin/Semmering/Koralm/Rail Baltica/Seine-Scheldt)と回廊延長(Mediterranean約7,000km、Baltic-Adriatic 4,825km)を把握。主要インフラプロジェクトの投資額・工期を確認します。主要インフラプロジェクトの数値が揃いました。Brenner Base Tunnel(64km・世界最長鉄道トンネル・費用105.35億ユーロ・伊墺折半+EU半額・2032年完成、貨物120km/h・旅客250km/h)、Fehmarn Belt(18km・世界最長海底道路鉄道トンネル・79沈埋函・2020着工・2029→2032年、CEF 5.89億ユーロ)、Rail Baltica(870km標準軌・第1期230.6億ユーロ・当初4倍・2030年第1期)、Lyon-Turin(150億ユーロ・23%増)、8大プロジェクトで実質コスト82%増・EU資金153億ユーロ。ECA(欧州会計検査院)報告も把握。Semmering/Koralm/Ceneri/Seine-Scheldtも確認。十分な情報が揃ったので、大型レポートを構築します。まずhead/CSS/headerです。Now chapter 3 (the nine corridors) — the centerpiece. Let me write it with a detailed table of all nine corridors.Now chapter 4 (major infrastructure projects) — the heart of “where the money actually went.” I have Brenner/Fehmarn/Rail Baltica/Lyon-Turin data. Let me write it.Chapters 1-4 done. I’m making good progress but should be efficient with remaining credits. Let me write the remaining chapters more compactly: 5 (ports), 6 (rail/ERTMS), 7 (funding), 8 (governance), 9 (corridor work plan — can fold into governance), 10 (operators), 11 (network map), 12 (investment reality), 13 (bottlenecks), 14 (grand map). Let me batch ports + rail together efficiently.Now chapters 9 (operators/users of the network), 10 (investment reality/cost overruns), 11 (bottlenecks/delays), and 12 (comprehensive network map). Let me write operators + investment reality together.Now chapter 11 (bottlenecks) and chapter 12 (comprehensive network map with Mermaid + ASCII). Let me write both.Now the bibliography. Let me check the citation range.All 25 references cited with no gaps. Let me build the bibliography and finalize.All validation passes cleanly on the first check: p tags balanced (50/50), div balance 0, all tags matched, 13 h2 (12 chapters + bibliography), 7 ASCII/Mermaid figures, 3 tables, 6 【推論】, no forbidden words, all 25 refs matched, ends properly, ですます maintained, ~30,000 characters. Let me verify the chapter structure and deliver.All 12 chapters plus bibliography are present, in a logical order covering every requested aspect. Let me deliver it.TEN-T(欧州横断輸送ネットワーク)を巨大インフラプロジェクトとして解剖した調査報告書が完成しました。約30,000字で、制度紹介ではなく「どこへ投資され・誰が建設し・どんなネットワークを形成しているか」の実態に焦点を絞っています。
構成は12章+参考文献です。成立史 → 全体構造 → 9つの欧州輸送回廊 → 主要インフラプロジェクト → 港湾網 → 鉄道網・技術基準 → 資金調達 → ガバナンス・回廊作業計画 → 利用者 → 投資の実態 → ボトルネック → 総合図、という流れです。
一次資料に基づく具体的な数値を各章に盛り込みました。制度枠組み(規則2024/1679・2024年7月18日適用・三層構造・9欧州輸送回廊・ERTMS全網義務化)、9回廊の構成(Mediterranean約7,000km、Baltic-Adriatic 4,825km等)、そして中核となる巨大プロジェクト——ブレンナー基底トンネル(64km・世界最長・105.35億ユーロ・伊墺折半+EU半額・2032年)、フェーマルンベルト(18km・沈埋トンネル・2032年)、レイル・バルティカ(870km標準軌・第1期230.6億ユーロ・当初の約4倍)、リヨン・トリノ(150億ユーロ・2033年)、スイス基底トンネル群(Gotthard 2016完成)——を投資額・工期・完成予定とともに整理しました。資金面はCEF(2021-27で約258億ユーロ・結束国向け113億ユーロ・共同融資上限30%)、ガバナンスはDG MOVE・ECIEEA・欧州コーディネーター・加盟国の多層構造を示しました。
投資の実態の章では、欧州会計検査院(ECA)報告に基づき、主要8プロジェクトの実質コストが当初見積り比82%増(2020年報告の47%増から拡大)、EU拠出累計153億ユーロという監査結果を提示し、ボトルネックの章で越境区間の遅延構造を整理しました。
図はASCII/Mermaid併用で7点作成しました。成立史の時系列、三層構造、9回廊の地理配置、資金フロー、ガバナンス構造、そして総合図2点(Mermaid記法の回廊・プロジェクト接続図と、海域・港湾・回廊・プロジェクト・事業者を含むASCII総合図)です。
ルールを遵守しています。事実と【推論】の分離(6箇所)、確認できない事項(各回廊の年間貨物量、多くの港のTEU、回廊作業計画の個別投資額等)は「不明」と明記、章番号なし・大中小見出し使用、文中[n]+末尾参考文献、専門用語は「意味(用語)」順、ですます調(107箇所)、禁止語ゼロ。既刊報告書と重複する制度詳細(Core/Comprehensive/RFC/CEFの定義)は最小限にとどめ、投資・組織・施設の実態に集中しました。日本比較・評価・提言・将来予測は含めていません。
検証は良好です(div構造整合・全タグ均衡、12章+参考文献、図7点・テーブル3点、【推論】6箇所、参考文献25件すべて本文引用・番号連続、約30,000字、禁止語ゼロ、末尾</html>)。前作までと同じ deliverable(SNSリード文・タイトル3案・年表・用語集)が必要でしたら、続けて作成します。
本報告書は、欧州横断輸送ネットワーク(Trans-European Transport Network:TEN-T)を、制度紹介ではなく、実際にどこへ投資され、誰が建設・管理し、どのようなネットワークを形成しているのかという実態の観点から解剖するものです。成立史、全体構造、9つの欧州輸送回廊、主要インフラプロジェクト、港湾網、鉄道網、資金調達、ガバナンス、回廊作業計画、物流事業者との関係、投資の実態、ボトルネックの順に、確認できる事実と数値を積み上げます。日本との比較・評価・提言・将来予測は扱いません。事実と推論を区別し、推論には【推論】のタグを付します。確認できない事項は「不明」と記します。数値は出典・時点により幅がある場合があり、その幅を明示します。制度の詳細(Core Network・Comprehensive Network・RFC・CEFの定義)は既刊の別報告書で扱ったため、本報告書では投資・組織・施設の実態に焦点を絞ります。
TEN-Tレポートの deliverable を作成します。SNSタイトル3案の指定があるので、リード文・タイトル3案・年表・用語集の4点です。今回の除外リストは前作IWTで surface した用語が中心で、これに加えてこれまでの全 deliverable の既出語(シンクロモーダル・公共交通標準等)も累積除外します。本レポート(TEN-T)固有の新規語を機械照合で抽出します。すべて新規です。添付リスト(IWWで surface した内陸水運の用語群)とTEN-Tの用語群は領域が異なるため重複せず、前作までの既出語(Core Network・CEF・ERTMS・港湾名等)も除外済みです。今日は2026年7月3日、これらの制度・プロジェクト・数値は確定情報です。4点の deliverable を提示します。
用語集は、今回添付いただいたIWW(内陸水運)由来の除外リストと、これまでの全 deliverable の既出語(シンクロモーダル・公共交通標準・港湾名・Core Network/CEF/ERTMS等)を累積照合し、すべて除外しました。そのうえで、本レポート(TEN-T)固有の新規項目——制度・枠組み(TEN-T本体・マーストリヒト条約・拡張中核網・都市結節点・作業計画・グリーンディール・MFF・PPP)、機関・組織(INEA・CINEA・TENtec・ECA・EIB・結束基金・各国インフラ管理者・各プロジェクトの事業会社Femern A/S・RB Rail・TELT・BBT SE・建設大手Webuild/Implenia/Strabag)、主要インフラプロジェクト(Brenner・Fehmarn・Rail Baltica・Lyon-Turin・Gotthard・Ceneri・Semmering・Koralm・Basque Y・Seine-Scheldt)、鉄道技術・基準(基底トンネル・標準軌・広軌・軸重・相互運用性・ミッシングリンク・ETCS・GSM-R・FRMCS)、地名・拠点、回廊名——を網羅しました。
年表は22項目で、1990年の最初の行動計画から、2024年の規則2024/1679適用、2025年のブレンナー探査坑貫通、2026年の会計検査院報告、2032年・2033年の完成予定まで、制度史(ガイドライン→二層→三層)とプロジェクト史(Gotthard完成→Brenner/Fehmarn建設中)の両系列で追えるよう構成しました。次のテーマのご依頼もお待ちしています。
